Gestion de chantier photovoltaïque : tenir dix chantiers à la fois

Le devis signé est le milieu du dossier, pas la fin. Planning des équipes, habilitations, sous-traitance, commandes, photos, réception : cette page détaille ce qu'un installateur doit contrôler entre la signature et le solde, et ce qu'un logiciel doit tenir à sa place.

Essayer 30 jours, sans carte Voir les fonctionnalités

Planning des chantiers : chantiers actifs, planifiés, matériel, équipes, sous-traitance, calendrier mensuel

Le planning des chantiers : équipes, matériel, sous-traitance, dans le même calendrier.

Du toit 3D au chantier, le dossier complet en 43 secondes.

Ce que Kaelo fait

Planning chantiers

Équipes, jours de pose, étapes du chantier de l'acompte à la mise en service, chaque étape reliée à son document.

Sous-traitance

Publiez un chantier, recevez les candidatures de sous-traitants QualiPV ou RGE, partagez-leur le rapport technique. Le profil sous-traitant est gratuit.

Stock et commandes

Bons de commande fournisseurs depuis la nomenclature, réception, stock par référence.

Photos de chantier

Un QR code sur le dossier : le poseur photographie depuis son téléphone, les photos arrivent dans la fiche client.

Nomenclature matériel

Panneaux, onduleur ou micro-onduleurs, fixations, protections DC et AC, câblage : la liste est calculée depuis l'étude et le catalogue, avec vos prix d'achat et de vente.

Dépenses et rentabilité

Achats, dépenses et heures par chantier, marge réelle par affaire, export pour votre comptable.

Gérer un chantier photovoltaïque, ce n'est pas poser des panneaux. C'est tenir en parallèle un planning d'équipes, des habilitations à jour, une commande de matériel dont la date de livraison conditionne tout le reste, un échéancier de paiement, des photos qui serviront à l'audit de qualification comme à l'assurance, et une réception signée. Pour un chantier, la mémoire du gérant suffit ; pour dix chantiers qui avancent en même temps, il faut un outil où l'étape, le document et la facture sont la même ligne. Cette page décrit ce que ce suivi doit contenir, les obligations qui l'encadrent, et la manière dont un logiciel métier comme Kaelo le prend en charge.

Huit étapes entre la signature et le solde

Un chantier résidentiel enchaîne huit états, et chacun a son document. Le suivi de chantier consiste à savoir, pour chaque affaire, laquelle de ces pièces manque.

ÉtapeDocument attenduResponsable
1. Signature du devisDevis signé, échéancier, taux de TVAClient, installateur
2. AcompteFacture d'acompte numérotéeInstallateur
3. DémarchesRécépissé de déclaration préalable, demande complète de raccordement datéeInstallateur mandataire
4. Commande matérielBon de commande, accusé fournisseur, date de livraison confirméeInstallateur
5. PoseFiche d'intervention, photos horodatées, habilitations vérifiéesChef d'équipe
6. ContrôleAttestation Consuel viséeInstallateur, Consuel
7. RéceptionPV de réception, avec ou sans réservesClient, installateur
8. SoldeFacture de solde, retenue de garantie éventuelleInstallateur

Deux dates de cette séquence engagent bien au-delà du chantier. La date de la demande complète de raccordement (étape 3) fixe le tarif d'achat du surplus sur vingt ans depuis l'arrêté du 1er juin 2026. La date de réception (étape 7) fait courir la garantie de parfait achèvement d'un an et les garanties biennale et décennale. Ni l'une ni l'autre ne doivent vivre dans une boîte mail.

Planning des équipes : ce qu'il faut vérifier avant d'affecter

Un planning de chantier PV ne se réduit pas à des jours de pose sur un calendrier. Avant d'affecter un poseur, deux validités sont à contrôler.

L'habilitation électrique du salarié. La norme NF C 18-510 et la brochure INRS ED 6127 définissent les symboles. Le BP mention photovoltaïque couvre la manipulation et la connexion des modules par connecteurs débrochables, hors tension côté installation : c'est l'habilitation du poseur. Le BR couvre les interventions sur installation raccordée ; le B1V et le B2V, exécutant et chargé de travaux en basse tension au voisinage de pièces nues sous tension, sont le niveau de l'électricien qui raccorde l'onduleur et le tableau. L'habilitation est délivrée par l'employeur sur avis de l'organisme de formation, et le recyclage est à prévoir tous les trois ans. Un planning sérieux stocke la date de fin de validité de chaque salarié.

La qualification de l'entreprise. QualiPV (Qualit'EnR) est délivrée pour quatre ans avec révision annuelle ; elle exige un référent technique formé, une assurance couvrant l'activité et un audit de chantier. Conséquences pour le planning : le référent doit rester dans l'effectif, et n'importe quel chantier peut être tiré au sort pour audit, ce qui impose des photos et une fiche d'intervention propres sur chaque affaire.

Le planning doit ensuite répondre à trois questions simples pour chaque jour : qui est sur quel toit, le matériel est-il livré, et quelle est l'étape suivante du dossier. Un planning où le déplacement d'une pose ne déplace pas la date de livraison attendue, ni l'échéance de la facture de situation, produit des retards silencieux.

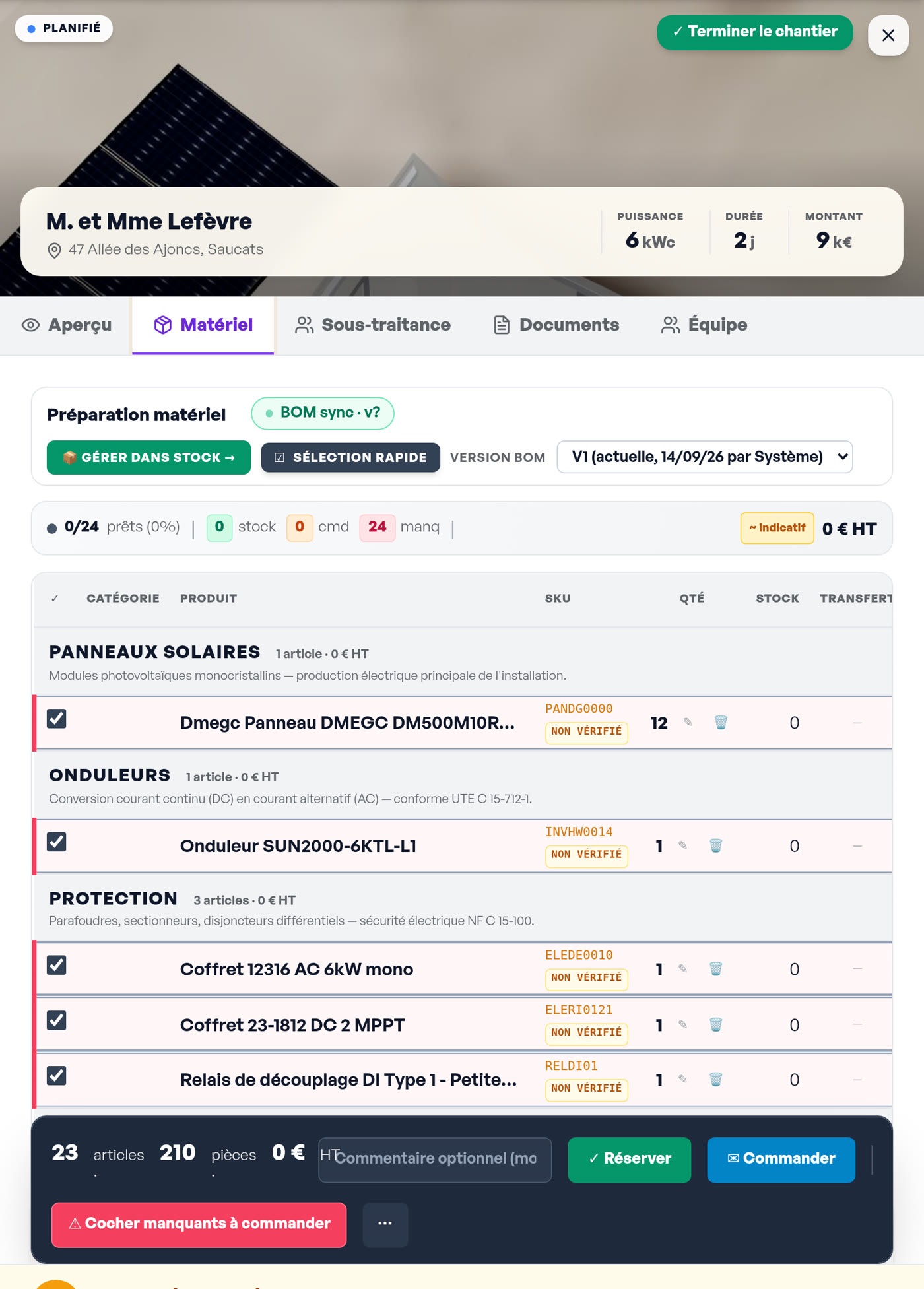

Fiche chantier, onglet matériel : nomenclature synchronisée avec le devis, stock, réservations et commandes
La préparation matériel d'un chantier : la nomenclature du devis, à réserver ou commander.

Sous-traiter la pose : annonces, profil gratuit, obligations

Beaucoup d'installateurs vendent et étudient mais ne posent pas, ou pas tout. Le recours à un sous-traitant est licite et courant, à trois conditions que le donneur d'ordre ne peut pas déléguer.

  • Vous restez seul responsable vis-à-vis du client, qui ne connaît qu'un interlocuteur. Le sous-traitant vous facture, il ne facture jamais le client.
  • Le sous-traitant doit être qualifié dans le même domaine (RGE, QualiPV pour le PV) pour que le client conserve les aides et taux conditionnés à une pose par une entreprise qualifiée ; il doit être déclaré à votre organisme de qualification et figurer sur le devis et la facture. Depuis le 1er janvier 2026, la loi n° 2025-594 limite la chaîne à deux rangs dans un logement individuel ; à partir du 1er janvier 2027, l'entreprise qui facture devra elle-même être RGE.
  • Les obligations de vigilance s'appliquent au-delà de 5 000 € HT de contrat : attestation de vigilance URSSAF à la signature puis tous les six mois, sous peine de solidarité financière ; extrait Kbis ou avis SIRENE de moins de trois mois ; attestation d'assurance RC décennale couvrant explicitement le photovoltaïque.

Le contrat de sous-traitance lui-même suit la loi du 31 décembre 1975 : acceptation et agrément du sous-traitant par le maître d'ouvrage, caution ou délégation de paiement, action directe du sous-traitant impayé. Ces pièces doivent être rattachées au chantier, pas au sous-traitant seul, parce que c'est par chantier qu'un contrôle les réclamera.

Trouver des poseurs reste le problème pratique. Les canaux classiques (réseau, groupes professionnels, organismes de qualification) fonctionnent mais ne sont pas outillés : rien ne dit si le poseur qui répond est QualiPV, disponible aux dates prévues, ni s'il a vu le rapport technique. C'est là qu'un espace d'annonces entre installateurs a un sens, à condition qu'il ne remplace pas les vérifications ci-dessus.

Commandes et stock : la nomenclature d'abord

Le retard de livraison est la première cause de replanification. La discipline tient en trois règles.

  1. Une nomenclature par chantier, calculée depuis l'étude : nombre de modules, onduleur ou micro-onduleurs, fixations selon la couverture, câblage DC, protections DC et AC, coffrets. Pas une copie du chantier précédent.
  2. Une date de livraison confirmée par écrit avant de bloquer l'équipe. Une commande sans accusé fournisseur ne se planifie pas.
  3. Un contrôle à réception : références et quantités pointées, photos des cartons abîmés. Un module fissuré découvert sur le toit coûte une journée d'équipe.

Le stock par référence devient nécessaire dès que l'entreprise commande pour plusieurs chantiers à la fois, ou conserve un fonds de rails, crochets et connecteurs. Sans lui, le bon de commande est refait à l'identique à chaque affaire et le reliquat de la précédente dort dans le dépôt. Le prix d'achat réel de chaque ligne (remise, port, écotaxe) doit remonter dans la fiche chantier : c'est la base de la marge réelle.

Fiche chantier, onglet équipe : affectation des techniciens au chantier
L'équipe affectée au chantier.

Photos de chantier et traçabilité

Les photos servent trois fois : à l'audit de qualification, à l'assureur en cas de sinistre, et à la réception. Les prises de vue utiles sont toujours les mêmes : toiture avant intervention, crochets et rails posés, passage de câbles et presse-étoupes, boîte de jonction et parafoudre, onduleur et étiquetage, tableau, écran de mise en service.

Le problème n'est pas de les prendre, c'est de les retrouver. Une photo dans la galerie du téléphone du poseur, renommée « IMG_4821 », n'est rattachée à rien ; six mois plus tard, personne ne sait de quel toit il s'agit. La bonne pratique est un point d'entrée unique par chantier, accessible depuis le toit, sans compte à créer ni application à configurer sur le téléphone du poseur ou du sous-traitant. Un QR code imprimé sur la fiche de chantier remplit ce rôle : le poseur le scanne, photographie, et la photo est horodatée et classée dans le bon dossier.

Réception, réserves et PV

La réception est l'acte par lequel le client accepte les travaux, avec ou sans réserves. Elle fait courir la garantie de parfait achèvement d'un an (art. 1792-6 du code civil) et les garanties biennale et décennale. Un PV utile mentionne la date, les réserves précises (« étanchéité de l'abergement côté est à reprendre » plutôt que « finitions »), le délai de levée, et il est signé des deux parties.

Si le client exige une retenue de garantie, la loi du 16 juillet 1971 la plafonne à 5 % du montant des travaux, à consigner ou à remplacer par une caution bancaire, libérée un an après la réception si aucune réserve n'est notifiée. En résidentiel PV, elle est rare ; quand elle existe, elle ne peut porter que sur les réserves inscrites au PV. Le PV signé, les photos de fin de chantier et la facture de solde doivent se trouver au même endroit : c'est le dossier que vous ouvrirez si un litige survient dans neuf ans.

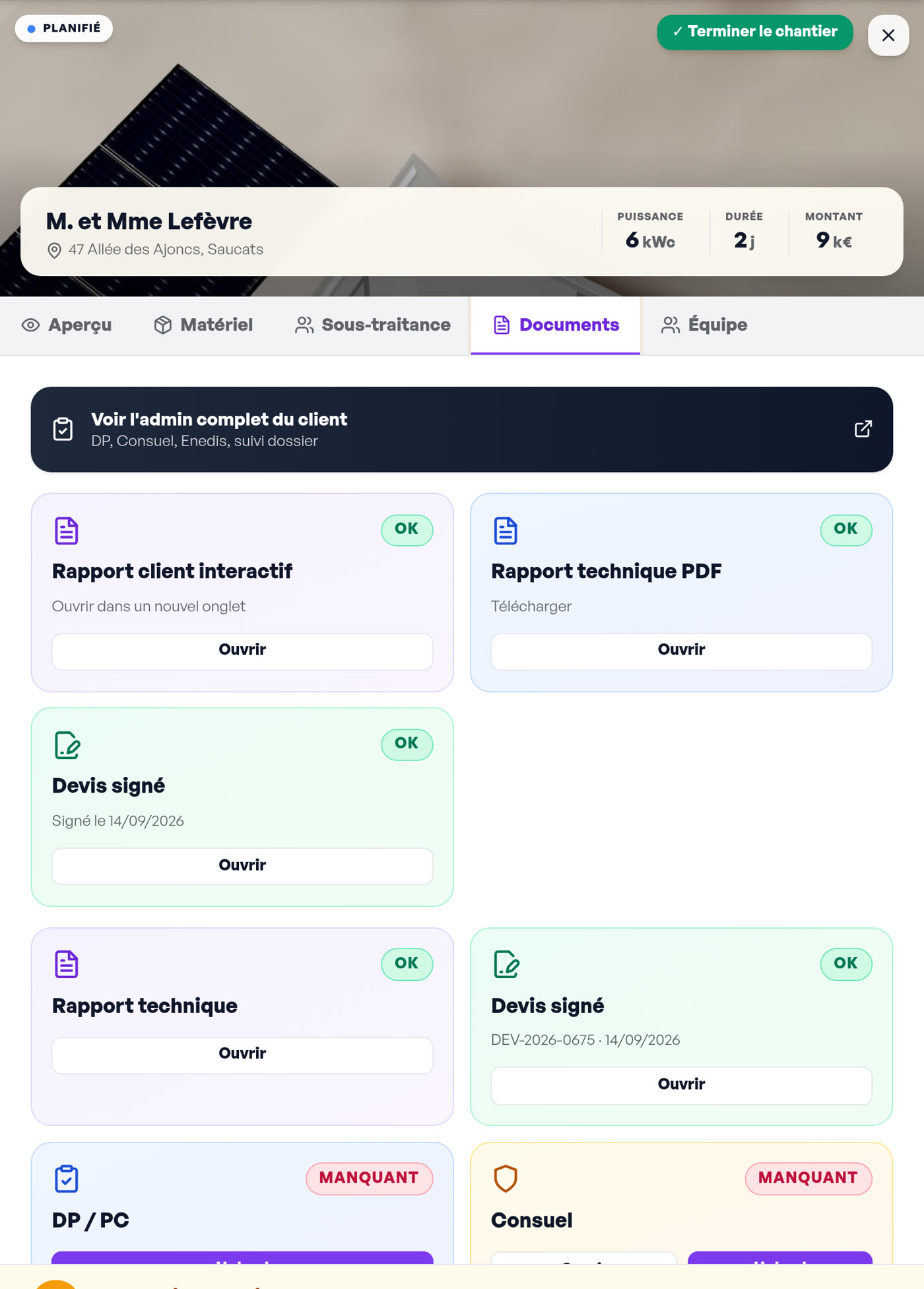

Fiche chantier, onglet documents : pièces du dossier rattachées au chantier
Les documents du chantier, rattachés au dossier client.

Choisir un logiciel de gestion de chantier : les critères qui comptent

Les démonstrations se ressemblent ; les différences apparaissent au troisième chantier simultané. Vérifiez, dans cet ordre :

  • L'étape est-elle reliée à son document ? Une colonne « Consuel : OK » ne vaut rien si elle ne dit pas où est l'attestation.
  • Le planning connaît-il l'équipe ? Affecter un salarié doit être possible sans ressaisir ses coordonnées et ses dates de validité.
  • La nomenclature vient-elle de l'étude ? Si le bon de commande est retapé depuis le devis, les erreurs de quantité reviennent.
  • Les photos arrivent-elles dans le dossier sans manipulation ? Le poseur ne fera pas de tri le soir.
  • La marge réelle est-elle calculée par affaire ? Achats facturés, heures pointées, frais : sans ces trois postes rattachés au chantier, la rentabilité affichée est celle du devis.
  • Le téléphone et le PC ont-ils des rôles distincts ? Le planning et les commandes se font sur un écran ; le toit n'a besoin que de consulter et de photographier.

Tableur, outil gratuit, logiciel généraliste ou logiciel métier

ApprocheCe qu'elle fait bienOù elle cassePour qui
Tableur partagéGratuit, immédiat ; un onglet par chantier, un calendrier par équipeLes états ne sont pas reliés aux documents ; les dates de validité ne déclenchent rien ; les modifications ne sont pas tracées ; les photos sont ailleursUn chantier à la fois, une seule personne au bureau
Applications gratuites de planning ou de photosBon sur une fonction (calendrier partagé, galerie) ; mobileChaque fonction est un outil différent ; aucun lien avec le devis, la commande ou la facture ; la ressaisie est la règlePetite équipe qui ne sous-traite pas et commande peu
Logiciel de gestion du bâtiment généralistePlanning, pointage et facturation solides ; multi-métiersNe connaît ni la nomenclature PV, ni le Consuel, ni QualiPV ; l'étude solaire est faite ailleurs et recopiéeEntreprise multi-lots où le PV est un lot parmi d'autres
Logiciel métier solaireL'étude alimente la nomenclature, la commande, le planning et l'administratif ; photos et documents dans la fiche clientSuppose que l'étude soit faite dans l'outil ; moins profond qu'un ERP sur la paie ou la comptabilité généraleInstallateur qui enchaîne les chantiers PV avec plusieurs équipes ou des sous-traitants

Ce que Kaelo fait sur le chantier

Kaelo, édité par WATOO à Bordeaux, couvre le chantier comme la suite directe de l'étude et du devis, dans le même dossier client. D'après sa page fonctionnalités :

  • Planning chantiers : équipes, jours de pose, étapes du chantier de l'acompte à la mise en service, chaque étape reliée à son document.
  • Sous-traitance : vous publiez un chantier, recevez les candidatures de sous-traitants QualiPV ou RGE, et leur partagez le rapport technique. Le profil sous-traitant est gratuit ; il permet de répondre aux annonces de chantiers des installateurs équipés.
  • Stock et commandes : bons de commande fournisseurs générés depuis la nomenclature, réception, stock par référence.
  • Nomenclature matériel : panneaux, onduleur ou micro-onduleurs, fixations, protections DC et AC, câblage, calculée depuis l'étude et le catalogue avec vos prix d'achat et de vente.
  • Photos de chantier : un QR code sur le dossier ; le poseur photographie depuis son téléphone et les photos arrivent dans la fiche client.
  • Dépenses et rentabilité : achats, dépenses et heures par chantier, marge réelle par affaire, export pour votre comptable.

Le partage des rôles est explicite : l'étude 3D, les devis et la facturation demandent un écran et se font sur PC ; le téléphone sert à consulter les dossiers, prendre les photos et signer. Ce que Kaelo ne fait pas : il ne vérifie pas à votre place l'attestation de vigilance URSSAF ni l'assurance décennale d'un sous-traitant, et il ne remplace pas le contrat de sous-traitance ; ces pièces restent à obtenir et à rattacher au chantier. Le planning, la sous-traitance et les bons de commande sont inclus dans chaque offre (tarifs), et l'ensemble des modules est décrit sur la page fonctionnalités.

Pour aller plus loin

Du toit 3D au bon de commande, dans un seul dossier client

Kaelo reconstruit le toit depuis le LiDAR HD de l’IGN, produit les rapports, le devis signable, le Cerfa et le Consuel pré-remplis, le planning et la facturation. Essai 30 jours, sans carte bancaire.

Créer mon compte   Voir les fonctionnalités

Questions fréquentes

À partir de combien de chantiers un tableur ne suffit plus ?

Le seuil n'est pas un nombre de chantiers par an mais un nombre de chantiers dont l'état change le même jour. Avec deux équipes et trois affaires en cours, une livraison décalée, une habilitation expirée et une facture d'acompte impayée arrivent le même matin ; le tableur les enregistre, il ne les relie pas. C'est là que le gérant devient le goulot.

Quelle habilitation pour un poseur qui ne raccorde pas ?

Le BP mention photovoltaïque (NF C 18-510, brochure INRS ED 6127) couvre la manipulation et la connexion des modules par connecteurs débrochables, hors tension côté installation. Le raccordement AC, l'onduleur et le tableau relèvent d'un électricien habilité BR, B1V ou B2V. L'habilitation est délivrée par l'employeur et se recycle tous les 3 ans.

Puis-je sous-traiter la pose sans que mon client perde ses aides ?

Oui à condition que le sous-traitant soit lui-même qualifié RGE dans le même domaine, déclaré à votre organisme de qualification et nommé sur le devis et la facture. Depuis le 1er janvier 2026, la chaîne est limitée à deux rangs dans un logement individuel, et l'entreprise qui facture devra elle-même être RGE à partir du 1er janvier 2027 (loi 2025-594).

Le PV de réception est-il obligatoire chez un particulier ?

La réception est l'acte qui fait courir la garantie de parfait achèvement et les garanties biennale et décennale (art. 1792-6 du code civil). Un écrit signé, avec ou sans réserves, protège les deux parties ; sans PV, la réception peut être tacite mais elle se conteste. Faites-le signer le jour de la fin des travaux, photos à l'appui.
